L'essentiel
- Les projets IT prennent en moyenne plus du double de leur estimation initiale (Standish Group CHAOS Report). Un “3 mois” finit entre 6 et 8 mois.
- Le délai réel par type : MVP 1-3 mois, app moyenne 4-8 mois, app complexe 9-18 mois - avec les phases invisibles incluses.
- 80% des dépassements viennent du scope, pas du code. Cadrer avant de coder change tout.
- Le vibe coding permet un MVP en 2 semaines. Mais uniquement pour la phase de validation.
Combien de temps pour créer une application ? Ton prestataire dit 3 mois. Les données disent le double. Le Standish Group mesure des dépassements de 2 à 3 fois l’estimation initiale, sur des milliers de projets IT. Ce n’est pas un accident. C’est la norme.
Je construis des MVPs en 2 semaines avec le vibe coding. J’ai aussi vu des projets classiques déraper pendant des mois. Ce guide te donne le vrai délai par type de projet, ce qui fait exploser les plannings, et comment raccourcir.
Le délai réel par type de projet
Le tableau d’abord. Les nuances ensuite.
| Type de projet | Délai annoncé | Délai réel |
|---|---|---|
| MVP validation | 1-2 mois | 2-3 mois |
| Application simple (vitrine, formulaires) | 2-3 mois | 3-5 mois |
| App moyenne (auth, paiements, dashboard) | 3-6 mois | 5-9 mois |
| App complexe (marketplace, temps réel) | 6-12 mois | 10-18 mois |
La colonne “délai réel” inclut tout ce que personne ne met dans le devis : les allers-retours de validation, les changements de scope en cours de route, les semaines d’attente entre deux phases. Les développeurs français le confirment - les estimations sont systématiquement décalées d’un facteur 2 à 3.
Le patron de Y Combinator résume : si ton MVP prend plus d’un mois, ce n’est pas un MVP. Et si tu n’as pas encore de budget en tête, lis le guide sur le prix d’une application mobile - temps et argent sont directement liés.

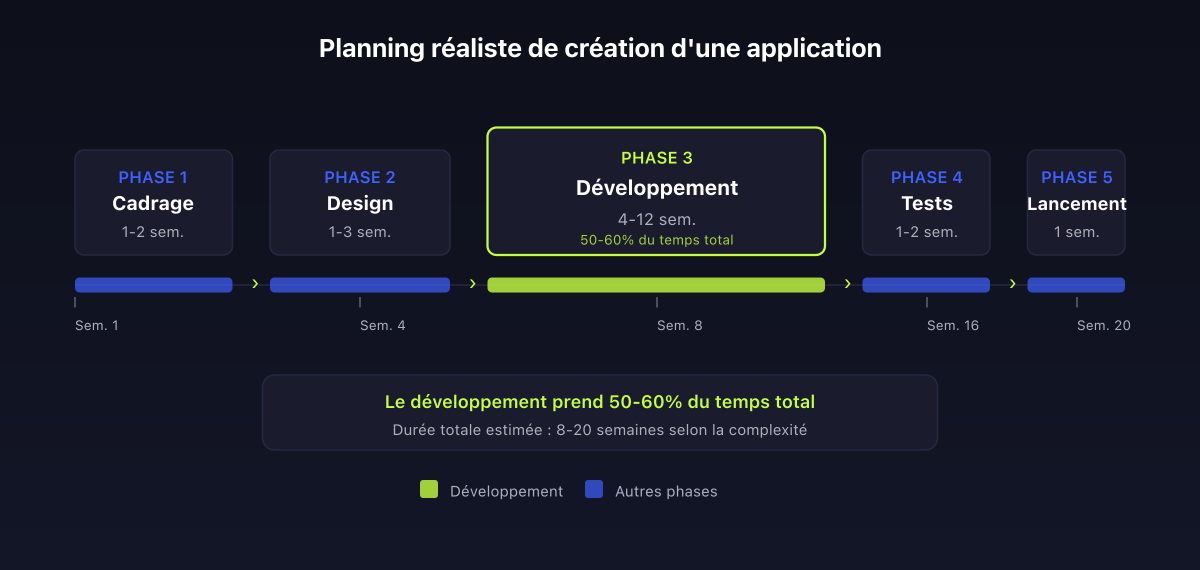

Les 5 phases chronométrées
Cahier des charges : 2 à 6 semaines. C’est la phase que tout le monde veut accélérer et que personne ne devrait bâcler. Un mauvais cahier des charges double le délai total. Pas parce que le document prend du temps - parce que les erreurs de cadrage se paient en semaines de développement inutile.
Design UI/UX : 2 à 4 semaines. Les wireframes, les maquettes, les allers-retours sur les écrans. Si tu valides vite, ça va vite. Si tu changes d’avis trois fois sur la page d’accueil, ajoute deux semaines.
Développement : 1 à 6 mois. La phase la plus variable. Une app simple avec un framework moderne et un développeur senior : 4 à 6 semaines. Un projet multi-plateforme avec des intégrations tierces et une logique métier complexe : 4 à 6 mois. Le choix technologique impacte directement la durée.
Tests et QA : 2 à 4 semaines. Tests fonctionnels, correction de bugs, tests utilisateurs. C’est la phase que tout le monde compresse quand le planning dérape. Et c’est toujours une erreur.
Déploiement et App Store : 1 à 3 semaines. La surprise que personne n’anticipe : la première soumission sur l’App Store est rejetée dans plus d’un tiers des cas. Délai normal de review : 24 à 48 heures. Mais en cas de rejet, recompte 1 à 2 semaines pour corriger et resoumettre. Google Play est plus rapide - 3 à 6 jours en moyenne.
Pourquoi ça dépasse toujours
Trois causes. Les trois sont évitables.
Le scope creep
La moitié des projets logiciels sont touchés par le scope creep. Le mécanisme est simple : quelqu’un suggère “et si tu ajoutais une intégration avec tel outil ?” en plein développement. Ça a l’air simple. Mais ça veut dire de nouvelles APIs, des tests supplémentaires, une interface à adapter, et la base de données à modifier. Deux semaines de plus, minimum.
Le scope creep ne vient pas de mauvaise foi. Il vient d’un cadrage insuffisant. Quand le périmètre fonctionnel n’est pas figé avant le premier jour de développement, chaque bonne idée s’ajoute au projet. Et chaque ajout décale la livraison.
Le temps invisible
20 à 30% du délai total n’est pas du développement. Ce sont les réunions de cadrage. Les emails de validation qui attendent 5 jours. L’attente du contenu - textes, images, logos que le client n’a pas encore. Les changements de dernière minute après une démo.
Des projets à 6 chiffres s’étalent sur plus d’un an sans rien livrer de fonctionnel. Pas parce que le développeur est lent. Parce que le client ne valide pas, change d’avis, ou ne fournit pas les éléments à temps.
Construire sans valider
Le piège classique : passer 6 mois à construire un produit que personne ne veut. Des fondateurs investissent des mois de développement sans jamais avoir montré leur idée à un seul client potentiel. Le jour du lancement : zéro utilisateur. Zéro inscription. Le temps “perdu” n’est pas dans le code - il est dans l’absence de validation.
La solution : valider ton idée avant d’écrire la première ligne de code. Une landing page, un prototype, une campagne de pré-inscription. Si personne ne s’inscrit, tu as économisé 6 mois et plusieurs dizaines de milliers d’euros.
Tu veux un planning réaliste pour ton projet ?
L'appel de cadrage dure 30 minutes. Je te dis combien de temps ton projet va prendre, ce qu'il faut simplifier, et par où commencer.
Réserver mon appel de cadrageGratuit. Sans engagement. Réponse sous 24h.
Comment diviser le délai par 2
Cadrer avant de coder
80% des dépassements viennent d’un mauvais cadrage. Pas du code. Pas du développeur. Du fait que personne n’a pris le temps de définir exactement ce que tu construis avant de commencer.
Un cahier des charges précis, un périmètre figé, des maquettes validées : tu élimines la majorité des allers-retours en cours de route. Deux semaines de cadrage peuvent faire gagner deux mois de développement.
Les bons raccourcis techniques
Un système de login OAuth fait maison prend deux semaines. Avec Firebase Auth ou Clerk : deux heures. Résultat identique pour un MVP.
Les outils modernes - Supabase pour la base de données, Stripe pour les paiements, Vercel pour le déploiement - permettent de construire un SaaS fonctionnel en quelques semaines au lieu de plusieurs mois. Pas parce que le code est moins bon. Parce que tu ne réinventes pas la roue.
Le vibe coding pour le MVP
Le vibe coding change la donne pour la phase de validation. Un MVP qui prenait 3 mois en développement classique se construit en 2 semaines avec Claude Code, Cursor ou Bolt. Les startups qui utilisent le vibe coding passent de l’idée au produit testable en un sprint.
La nuance : sur des projets matures, les outils IA ne font pas gagner de temps. Des études contrôlées montrent que les développeurs utilisant l’IA mettent plus longtemps sur des tâches complexes - tout en croyant aller plus vite. Le vibe coding est fait pour prototyper et valider. Pas pour scaler.
La bonne approche est séquentielle : vibe coding pour le MVP, puis développement classique pour la V1 si l’hypothèse se confirme. C’est ce que je fais chez Realistack - entre 3 500 et 7 000 EUR pour un MVP livré en 2 semaines, avec du vrai code que tu peux faire reprendre par n’importe quel développeur. Pour savoir si tu as besoin d’un freelance, d’une agence ou d’un vibe coder, lis le comparatif agence vs freelance.
Prêt à lancer ton MVP ?
3 500 à 7 000 EUR, 2 semaines, tu gardes le code. L'appel de cadrage est gratuit.
Réserver mon appelRéponse sous 24h. Tu repars avec un plan clair même si on ne travaille pas ensemble.
Foire aux questions
Combien de temps pour créer une application mobile simple ?
Entre 3 et 5 mois en comptant toutes les phases : cadrage, design, développement, tests et déploiement. Une application avec quelques écrans, un formulaire et une base de données. Si tu passes par un vibe coder pour le MVP, compte 2 à 4 semaines.
Combien de temps prend un MVP d’application ?
Un vrai MVP - le minimum pour tester ton hypothèse - prend entre 2 semaines et 3 mois selon l’approche. En vibe coding : 2 semaines. Avec un freelance classique : 1 à 3 mois. Avec une agence : 2 à 4 mois. Si ça dépasse 3 mois, le périmètre est probablement trop large.
Quelles sont les étapes de création d’une application ?
Cinq phases : cahier des charges (2 à 6 semaines), design UI/UX (2 à 4 semaines), développement (1 à 6 mois), tests (2 à 4 semaines), déploiement et publication (1 à 3 semaines). Les phases se chevauchent rarement autant que les plannings optimistes le promettent.
Pourquoi le développement prend-il toujours plus longtemps que prévu ?
Trois raisons principales. Le scope creep touche la moitié des projets. Le temps invisible - réunions, validations, attente de contenu - représente 20 à 30% du délai. Et les estimations initiales sont systématiquement optimistes d’un facteur 2 à 3.
Comment réduire le temps de développement ?
Cadrer précisément avant de commencer. Utiliser des services managés au lieu de tout coder (auth, paiements, hébergement). Figer le périmètre et refuser tout ajout en cours de route. Et considérer le vibe coding pour la phase MVP.
Combien de temps pour publier sur l’App Store ?
La review Apple prend normalement 24 à 48 heures. Mais plus d’un tiers des premières soumissions sont rejetées. En cas de rejet, compte 1 à 2 semaines pour corriger et resoumettre. Google Play est plus rapide : 3 à 6 jours en moyenne. Prévois ce délai dans ton planning - c’est la phase que tout le monde oublie.
Faut-il développer iOS et Android en même temps ?
Pour un MVP, non. Choisis la plateforme où se trouvent tes premiers utilisateurs et concentre-toi dessus. Les frameworks cross-platform (React Native, Flutter) permettent de couvrir les deux plus tard sans tout reconstruire. Développer les deux en parallèle depuis le début double le temps et le budget.
Le vibe coding permet-il de créer une application plus vite ?
Pour un prototype ou un MVP de validation, oui - 2 à 4 semaines au lieu de 2 à 3 mois. Pour un produit mature avec des milliers d’utilisateurs, non. L’IA accélère le prototypage mais pas le travail sur du code complexe existant. La bonne stratégie : vibe coding pour valider, puis développement classique pour scaler. Les limites du vibe coding sont documentées.
